光伏太阳能项目三期开工
来源:江苏神龙控股集团 发布时间:2025.09.10 浏览次数:
从集团管理层传来好消息,集团利用闲置的屋面建造太阳能发电站三期工程已经开工,项目建成后,集团办公用电有望更大程度绿色化。

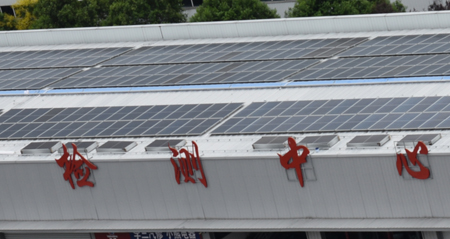

根据国家新能源战略要求,集团决定利用闲置的屋面建造太阳能发电站,并于2019年5月13日取得发改委立项批文。一期工程在信息中心屋面安装太阳能发电板,总装机容量为275kW,2019年6月16日开始施工,同年7月26日竣工、并网发电;二期在检测站屋面安装太阳能发电板,总装机容量为324kW,2021年10月22日开始施工,同年12月20日竣工、并网发电。
截止7月31日,集团光伏太阳能发电项目今年已发电43万度,产生经济效益约36万元,单日最高发电1800度;累计发电226万度,产生经济效益约190多万元,符合项目设计总体要求,最大限度地满足了集团整个办公大楼的用电需求,节约了能源、节省了开支,发挥了较好的经济效益。
刚开工的三期工程将在检测站剩余屋面安装太阳能发电板,总装机容量为106kW,2025年11月份竣工、并网发电。
(徐兵)
